Замена трубы котельной в Росляково стало одним из тех случаев, когда вроде всё и контролировалось, но что-то пошло не так. Действительно, контракт был заключён ещё в марте, а значит и подготовиться к выполнению работ подрядчик мог заблаговременно. Давайте вспомним, как проходили работы и к чему пришли сейчас.
Итак, котельная в Росляково перешла в муниципальную собственность в 2018 году, после банкротства бывшего владельца – МУП «Североморские теплосети». Арендатором и эксплуатирующей организацией выступил «Мурманэнергосбыт» (МЭС).
В 2019 году гендиректор МЭС Алексей Степанов поручил провести дополнительное обследование перед заменой старой 30-метровой на новую 60-метровую трубу. Уже тогда скепсис насчёт замены конструкции имел место, потому что попытки обновить трубу были и в советское, и в нынешние времена, но проекты не были завершены.
В конце того же года был размещён первый тендер на выполнение работ. Начальная (максимальная) цена контракта составила чуть более 25 миллионов рублей. Однако, с учётом открывшихся обстоятельств по техническому заданию, стоимость работ была оценена уже в 30 миллионов. Это привело к проведению нового электронного аукциона.
По результатам аукциона, проведённого в марте 2020 года, победителем стало ООО «Стройкомсервис». Заказчик работ – ММКУ «Управление капитального строительства». Контракт заключён в конце того же месяца.
Уже в мае глава администрации Мурманска Евгений Никора заявил, что трубу заменят до начала отопительного сезона, отметив высокую сложность работ, связанную с уничтожением отслужившей конструкций, - взрывать или разобрать.

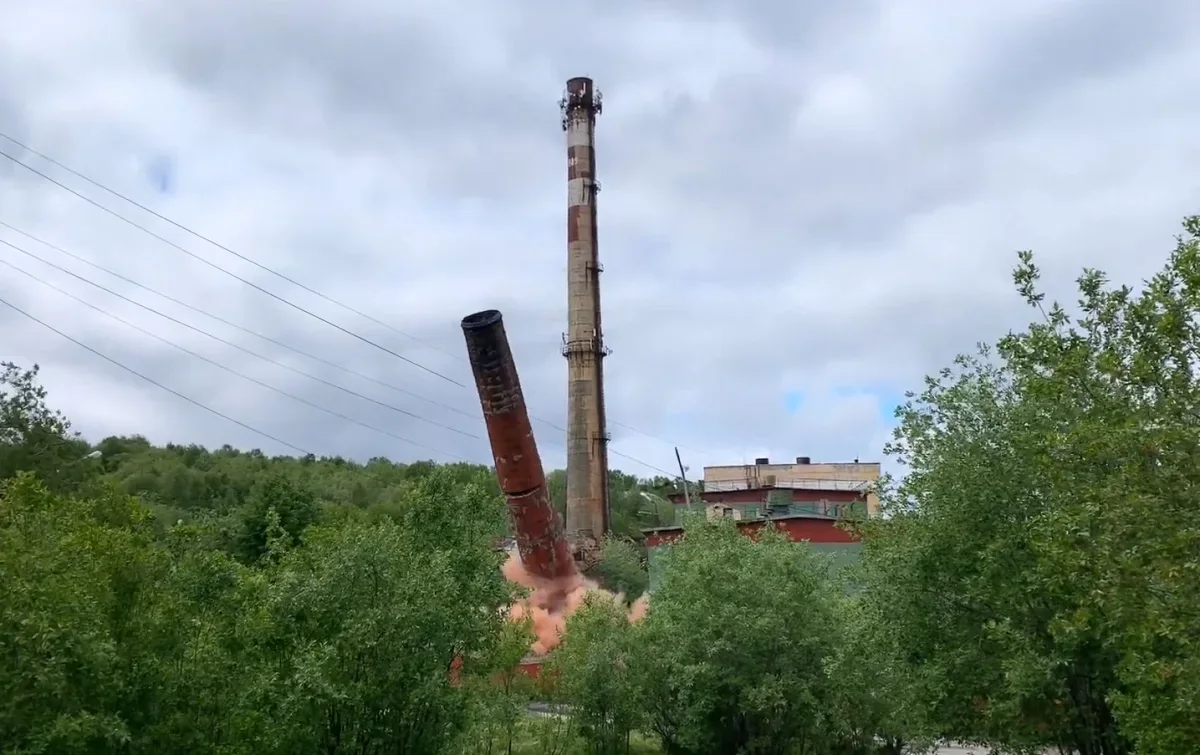

Подготовительные работы длились до середины июля, в ходе которых был запланирован снос трубы. Из этого события был устроено событие на уровне районного праздника: жители микрорайона в день взрыва пришли к котельной, чтобы увидеть эпичное действо. Но получилось всё очень быстро: один «хлопок» и труба перестала существовать.
После того, как территорию очистили от обломков «чёрной» трубы, в августе начался монтаж новой конструкции. В этот момент мы становимся свидетелями первой серии ручного управления на объекте – к делу подключилось Министерство энергетики и ЖКХ: к тому времени у подрядчика возникли отставания по графику, когда при проведении земельных работ появился избыточный объём грунтовых вод. Природа ли решила сыграть злую шутку, вина ли это работников – неизвестно, но с каждым днём приближения сроков установки появлялось всё больше сомнений, что работы завершат вовремя.
Согласно плану работ, который указан в контракте, монтаж трубы должен был завершиться 24 августа. В этот же день на оперативном совещании в правительстве Мурманской области Евгений Никора констатировал, что подрядчик не сможет выполнить работы в срок. Губернатор, в свою очередь, в традиционной манере потребовал представить ему имя виновного со стороны заказчика. Этим человеком оказалась руководитель отдела стройконтроля «Управления капитального строительства» Галина Яковцева. Сейчас она уже не работает в муниципальном учреждении.
Виновного нашли, а работы продолжили. И вот, 30 августа, котельная вновь стала функционировать. Из этого тоже попытались сделать большой праздник, но если в случае со срыво сроков ремонта набережной у Ледового озера был в бешенстве один Никора, то в момент запуска трубы взбесили все жители микрорайона Росляково: та самая злополучная чёрная сажа, из-за которой и меняли старую трубу на новую, вновь прошлась по микрорайону, осыпав тротуары и машины. Некоторые творческие личности сравнили выхлопную трубу в Росляково с чадящей трубой «Адмирала Кузнецова».
Проблему чёрной сажи постарались максимально оперативно решить, однако вновь пришли к отключениям. В среду, 16 сентября, котельная была временно приостановлена для выполнения очередных работ уже на новой трубе. Вечером в микрорайоне температура воздуха опустилась до +6 градусов. Кроме как срыв отопительного сезона по-другому это нельзя назвать.
Ждём, когда губернатор потребует назвать имя нового виновника и кто будет в этом случае в бешенстве.
